ここでは、市民風車が完成するまでの道のりを紹介していきます。リンクが張られている箇所は、その時の様子が写真で見れます。
日程 | 項目 | 備考 |
---|---|---|
平成16年 | 東京電力系統連携協議会 | 1,500KWの系統連携可能を確認 |
平成16年 | 計画地隣接の海岸において地上40m高での風況観測開始(1年間) | 平成17年1月時点の地上40m高における平均風速は6.8m/s |
平成17年3月 | 環境調査開始 | 騒音・電波・景観・生態系調査実施 |
〃 | 基本設計開始 | 測量、ボーリング調査実施 |
平成17年5月 | 国庫補助金申請 | |
平成17年7月 | 国庫補助金採択 | |
平成17年1月 | 風車建設住民説明会 | 波崎地区 生涯学習センター |
平成17年12月 | 工事安全祈願 | |
〃 | ファンド出資説明会 | 鹿島セントラルホテルにて |
平成18年6月 | 風車到着 | 鹿島港に船で到着しました |
平成19年3月 | 建設用地造成工事 | |
平成19年4月 | 杭打ち工事 | |
平成19年4月 | 基礎工事 | |

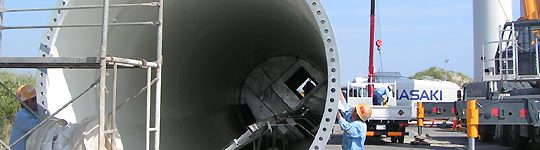

平成19年6月 | 風車本体搬入・据付 | |
平成19年8月 | 風車試験・検査・完工 | |
平成19年9月 | 運転開始予定 |
